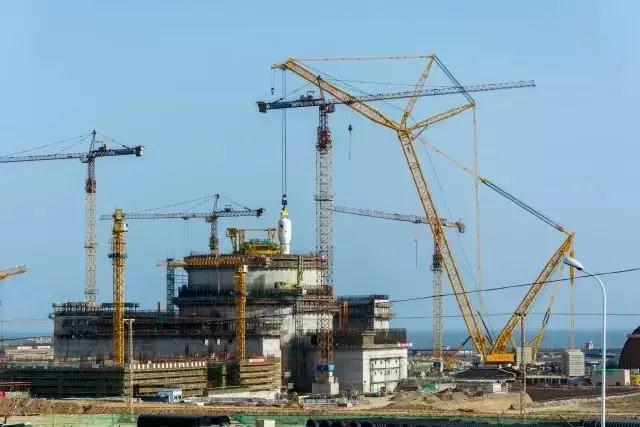

9月10日16时58分,“华龙一号”海外首堆工程——卡拉奇2号(K2)核岛首台蒸汽发生器吊装就位,标志着“华龙一号”全球首台蒸汽发生器成功实现预引入。K2机组蒸汽发生器高度约21米,本体重达365吨,吊装难度极大

9月10日16时58分,“华龙一号”海外首堆工程——卡拉奇2号(K2)核岛首台蒸汽发生器吊装就位,标志着“华龙一号”全球首台蒸汽发生器成功实现预引入。

K2机组蒸汽发生器高度约21米,本体重达365吨,吊装难度极大。本次吊装过程采用“预引入”方案施工。“预引入”施工法,即在核岛穹顶吊装前引入压力容器和3台蒸汽发生器等重大设备。通过“预引入”这种施工工序的优化与改进,“华龙一号”堆型主关键路径缩短了四个月宝贵时间。K2核岛主设备预引入是国内外核电建造史上一次创举,将对今后同类型核电机组建设产生示范效应。

原标题:【HPR1000】“华龙一号”海外首堆首台主设备吊装就位
