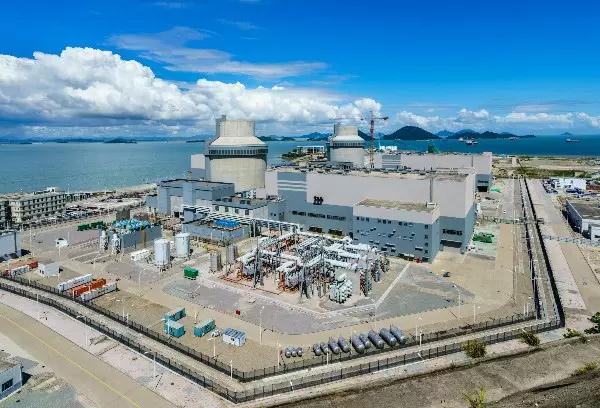

2017年9月2日14时,AP1000依托项目三门核电2号机组一回路水压试验完成。一回路水压试验目的是验证核电厂一回路压力边界(包括一回路管道焊缝和设备,及其相连系统的高压部分)的完整性和密封性

2017-09-05 10:33:08 · 北极星电力网 阅读:393
2017年9月2日14时,AP1000依托项目三门核电2号机组一回路水压试验完成。一回路水压试验目的是验证核电厂一回路压力边界(包括一回路管道焊缝和设备,及其相连系统的高压部分)的完整性和密封性

2017年9月2日14时,AP1000依托项目三门核电2号机组一回路水压试验完成。

一回路水压试验目的是验证核电厂一回路压力边界(包括一回路管道焊缝和设备,及其相连系统的高压部分)的完整性和密封性。试验期间启动主泵为一回路加热,主泵性能得到了验证。

9月2日0时59分

启动水压试验泵开始进行一回路水压试验,历经7.0兆帕、12.0兆帕、16.0兆帕升压平台。

9月2日9时36分

达到21.6兆帕最高压力平台并成功保压10分钟,随后开始降压。

9月2日10时15分

降压至17.75兆帕平台完成全部焊缝和机械连接部件的检查,所有检查满足验收准则。

9月2日14时

一回路试验压力降至常压。至此,AP1000依托项目三门核电2号机组一回路水压试验顺利完成。

三门核电2号机组试验团队注重经验反馈,加强组织管理,安全高效地完成了任务目标。本次试验是三门2号机组调试的重要节点,是参建单位团结协作的又一次成功实践。

原标题:三门核电2号机组一回路水压试验完成!
