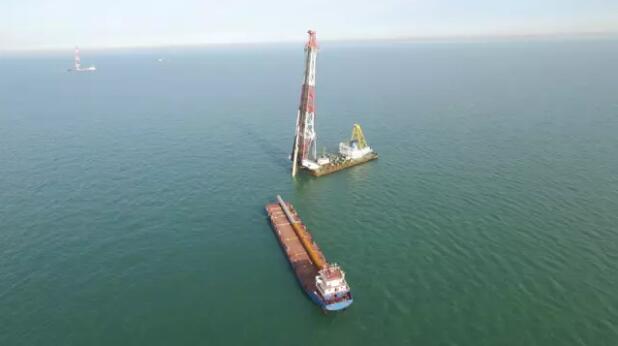

8月22日19点39分,随着IHC S-800液压锤的最后一次锤击,唐山乐亭菩提岛海上风电场300兆瓦示范工程完成了120根钢管桩沉桩任务,提前一天完成了沉桩节点目标。

新能源公司承建了本风场(B标段)的15个高桩承台基础,每个承台由8根斜度5:1,直径2米的斜桩组成,钢桩长度约为84~89m,桩直径为2000mm,共120根钢管桩。该风场位于唐山市京唐港与曹妃甸港之间乐亭县海域,整个风电场南北长约7.6km,东西宽约12.5km,场址区水深约5~25m。风电场场址中心距离岸线约16km,处于无遮蔽近海海域,施工全部为远离岸线的无掩护外海施工,风涌浪大,作业窗口期短,施工区又为季风影响区,这些工况条件对沉桩正位率提出了较高要求。此外,项目部位于曹妃甸工业区中石油码头,距离风电场约18海里,至风电场的航道为单航道,交通管制严格,船舶每次出港均需制定报港计划,存在着“堵船”风险,这也为沉桩施工增加了难度。

项目施工海域地质条件复杂,多处存在软弱土质夹层,沉桩过程存在溜桩风险,针对溜桩问题,乐亭项目部根据地勘资料,采取“一桩一案”的施工方法,沉桩时做到桩、船分离,锤击时先进行小能量试打,穿过软弱夹层时采用小能量点动沉桩,当钢管桩达到一定入泥深度时打开抱桩器,大大降低了溜桩风险。此外,项目部坚持做到沉桩“四准”原则,即做到参考站设置准、下桩压桩定位准、开锤前复核准、全程监控准,整个沉桩过程坚持高标准、严要求。在技术上,所有工程测量人员、施工员、船员、管理人员等均进行海域风电沉桩测量定位专项培训,掌握工程沉桩定位要点、沉桩施工关键技术点和涌浪判别方法,最高创下单日沉桩6根的记录。经过119天的奋战,乐亭项目部最终顺利完成节点目标,打赢了北方风电的第一仗。

原标题:【工程动态】唐山乐亭海上风电示范工程120根钢管桩沉桩完成
